Toiture terrasse chaude, inaccessible, autoprotégée, de type conventionnel. Imperméabilisation avec des membranes bitumineuses, de type bicouche | ||
ETH030 | Toiture terrasse chaude, inaccessible, autoprotégée, de type conventionnel. Imperméabilisation avec des membranes bitumineuses, de type bicouche | |

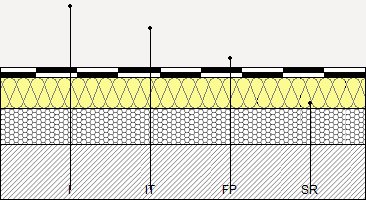

Toiture terrasse chaude, inaccessible, autoprotégée, de type conventionnel, pente de 1% à 15%. FORME DE PENTES: via l'enceinte au niveau des noues, des arêtiers et des joints, avec des murets de brique creuse courante en terre cuite et couche d'argile expansée, déversée à sec et consolidée à sa surface avec du lait de ciment, en fournissant une résistance à la compression de 1 MPa et avec une conductivité thermique de 0,087 W/(mK), avec épaisseur moyenne de 10 cm; avec couche de régularisation de mortier de ciment, confectionné sur chantier, dosage 1:6 de 4 cm d'épaisseur, finition talochée; ISOLATION THERMIQUE: panneau rigide en laine minérale soudable, hydrofugée, de 50 mm d'épaisseur; IMPERMÉABILISATION: type bicouche, adhérée, composée d'une membrane en bitume modifié par élastomère SBS, LBM(SBS)-30-FV, et une membrane en bitume modifié par élastomère SBS, LBM(SBS)-40/G-FP, totalement adhérées avec un chalumeau, sans coïncidence des joints. |
Prix |
|
Exportation |

UNITÉ D'OUVRAGE ETH030: TOITURE TERRASSE CHAUDE, INACCESSIBLE, AUTOPROTÉGÉE, DE TYPE CONVENTIONNEL. IMPERMÉABILISATION AVEC DES MEMBRANES BITUMINEUSES, DE TYPE BICOUCHE.
MESURES POUR ASSURER LA COMPATIBILITÉ ENTRE LES DIFFÉRENTS PRODUITS, ÉLÉMENTS ET SYSTÈMES CONSTRUCTIFS QUI COMPOSENT L'UNITÉ D'OUVRAGE.
Imperméabilisation bitumineuse: on évitera le contact avec les huiles, les graisses, les pétroles et les dissolvants. Une attention particulière sera portée aux incompatibilités d'utilisation spécifiées dans les fiches techniques des différents éléments qui pourraient composer la toiture (support résistant, forme de pentes, pare-vapeur, isolation thermique, imperméabilisation et couches séparatrices).
CLAUSES TECHNIQUES
Toiture terrasse chaude, inaccessible, autoprotégée, de type conventionnel, pente de 1% à 15%. FORME DE PENTES: via l'enceinte au niveau des noues, des arêtiers et des joints, avec des murets de brique creuse courante en terre cuite et couche d'argile expansée, déversée à sec et consolidée à sa surface avec du lait de ciment, en fournissant une résistance à la compression de 1 MPa et avec une conductivité thermique de 0,087 W/(mK), avec épaisseur moyenne de 10 cm; avec couche de régularisation de mortier de ciment, confectionné sur chantier, dosage 1:6 de 4 cm d'épaisseur, finition talochée; ISOLATION THERMIQUE: panneau rigide en laine minérale soudable, hydrofugée, de 50 mm d'épaisseur; IMPERMÉABILISATION: type bicouche, adhérée, composée d'une membrane en bitume modifié par élastomère SBS, LBM(SBS)-30-FV, et une membrane en bitume modifié par élastomère SBS, LBM(SBS)-40/G-FP, totalement adhérées avec un chalumeau, sans coïncidence des joints.
CRITÈRE POUR LE MÉTRÉ
Surface mesurée en projection horizontale, selon documentation graphique du Projet, à partir des faces intérieures des parapets ou des acrotères qui la délimitent.
CLAUSES PRÉALABLES DEVANT ÊTRE REMPLIES AVANT L'EXÉCUTION DES UNITÉS D'OUVRAGE
DE L'ÉLÉMENT PORTEUR.
On vérifiera que la surface de la base résistante est uniforme et plane, qu'elle est propre et sans restes d'ouvrage. On vérifiera que les parements verticaux des caissons, les acrotères périmétriques et les autres éléments constructifs sont terminés.
CLIMATIQUES.
Les travaux seront suspendus en cas de pluie, de neige ou si la vitesse du vent dépasse 50 km/h, l'application devant se faire dans des conditions thermiques ambiantes se trouvant dans l'intervalle prescrit dans les spécifications d'application correspondantes.
PROCESSUS D'EXÉCUTION
PHASES D'EXÉCUTION.
Implantation des points singuliers. Implantation des pentes et traçage des noues, des faîtages et des jonctions. Réalisation des pentes via l'enceinte au niveau des noues, des arêtiers et des joints, avec des murets de brique. Remplissage des joints avec du polystyrène expansé. Déversement à sec de l'argile expansée jusqu'à atteindre le niveau supérieur des murets, et consolidation avec un lait de ciment. Coulage, extension et réglage de la couche de mortier de régularisation. Révision de la surface de base dans laquelle est réalisée la fixation de l'isolant conformément aux exigences de la technique à utiliser. Découpe, ajustement et mise en place de l'isolant. Nettoyage et préparation de la surface. Mise en place de l'imperméabilisation.
CLAUSES DE FINALISATION.
Les conditions d'étanchéité et de continuité de l'imperméabilisation seront basiques.
CONSERVATION ET MAINTENANCE.
La toiture ne recevra aucun élément qui pourrait l'endommager ou rendre l'écoulement difficile.
CRITÈRE POUR LE MÉMOIRE
On mesurera, en projection horizontale, la surface réellement exécutée selon les spécifications du Projet, à partir des faces intérieures des parapets ou des acrotères qui la délimitent.
CRITÈRE D'ÉVALUATION ÉCONOMIQUE
Le prix ne comprend ni l'exécution et le scellement des joints ni l'exécution des arrêts aux rencontres avec les parements et les écoulements.
