m |

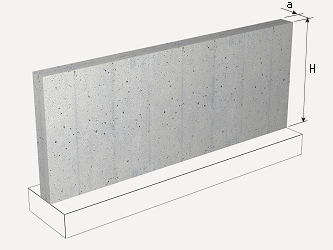

Mur en béton pour fermeture de parcelle. |
7.249,47DA |
||
Mur de fermeture, continu, de 1 m de hauteur et 15 cm d'épaisseur en béton confectionné sur le chantier BCN: CPJ-CEM II/A 32,5 - TP - B 30 - 15/25 - E: 2a - BA - P 18-305, coulage avec moyens manuels, renforcé avec treillis soudé 100x100 mm et Ø 4,0-4,0 mm, en acier Fe E 500, coffrage métallique avec finition visible. |
Code interne |
Désignation |
Quantité |
Unité |
Prix unitaire |
Prix total |
mt07aco020d |
Séparateur homologué pour murs. |
2,400 |
U |
6,97 |
16,73 |
mt08eme030c |
Système de coffrage à deux faces, pour les murs, formé de panneaux métallique modulaires, jusqu'à 3 m de hauteur, y compris les éléments pour le passage des installations. |
2,000 |
m² |
2.421,79 |
4.843,58 |
mt07ame100bca |
Treillis soudé 100x100 mm, fils porteurs de 4 mm de diamètre et fils de répartition de 4 mm de diamètre, en acier Fe E 500. |
1,100 |
m² |
233,39 |
256,73 |
mt08var040a |
Listel en PVC, de 15x19 mm et 2500 mm de longueur, pour biseautage des épaisseurs dans les éléments en béton. |
1,000 |
U |
44,44 |
44,44 |
mt08aaa010a |
Eau. |
0,028 |
m³ |
170,47 |
4,77 |
mt01arg000a |
Sable criblé. |
0,060 |
m³ |
2.456,73 |
147,40 |
mt01arg001ar |
Gros granulats homogénéisés de taille maximale 15/25 mm. |
0,113 |
m³ |
2.623,57 |
296,46 |
mt08cem000a |
Ciment gris en sacs. |
72,450 |
kg |
12,39 |
897,66 |
mq06hor010 |
Bétonnière. |
0,108 |
h |
132,31 |
14,29 |
mo042 |
Compagnon professionnel III/CP2 du béton. |
0,403 |
h |
384,08 |
154,78 |
mo089 |
Ouvrier professionnel II/OP du béton. |
0,403 |
h |
282,90 |
114,01 |
mo113 |
Ouvrier d'exécution I/OE1 VRD espaces privés. |
0,204 |
h |
259,11 |
52,86 |
mo112 |
Ouvrier d'exécution I/OE2 VRD espaces privés. |
0,214 |
h |
264,48 |
56,60 |
Majoration des montants |
2,000 |
% |
6.900,31 |
138,01 |
|
Coûts indirects |
3,000 |
% |
7.038,32 |
211,15 |
|
Coût d'entretien décennal: 362,47DA les 10 premières années. |
Montant total HT: |
7.249,47 |
Cahier des charges
UNITÉ D'OUVRAGE ALM020: MUR EN BÉTON POUR FERMETURE DE PARCELLE. MESURES POUR ASSURER LA COMPATIBILITÉ ENTRE LES DIFFÉRENTS PRODUITS, ÉLÉMENTS ET SYSTÈMES CONSTRUCTIFS QUI COMPOSENT L'UNITÉ D'OUVRAGE. Selon l'agressivité du terrain ou la présence d'eau avec des substances agressives, le ciment adéquat sera choisi pour la fabrication du béton, ainsi que son dosage et sa perméabilité. CLAUSES TECHNIQUES Réalisation d'une fermeture de parcelle avec un mur continu de 1 m de hauteur et 15 cm d'épaisseur en béton confectionné sur le chantier BCN: CPJ-CEM II/A 32,5 - TP - B 30 - 15/25 - E: 2a - BA - P 18-305, coulage avec moyens manuels, renforcé avec treillis soudé 100x100 mm et Ø 4,0-4,0 mm, en acier Fe E 500. Comprend le nettoyage et la préparation de la surface d'appui, montage et démontage du système de coffrage récupérable métallique pour finition visible, formation de joints et biseautage des bords. CRITÈRE POUR LE MÉTRÉ Longueur moyenne selon documentation graphique du Projet, en déduisant la longueur des ouvertures des portes et des grilles. CLAUSES PRÉALABLES DEVANT ÊTRE REMPLIES AVANT L'EXÉCUTION DES UNITÉS D'OUVRAGE DE L'ÉLÉMENT PORTEUR. On vérifiera l'éventuelle existence dépendances, d'éléments enterrés, de réseaux de service ou de tout type d'installations qui pourraient être affectés par les travaux à initier. CLIMATIQUES. Les travaux de bétonnage seront suspendus en cas de pluie intense, de neige, de vent excessif, si la température ambiante dépasse 40°C ou s'il est prévu que la température descende sous 0°C dans les 48 heures prochaines. DU SOUS-TRAITANT. On disposera d'une série de moyens sur le chantier, en prévision d'éventuels changements brusques des conditions ambiantes pendant le bétonnage ou la période suivante de prise, le bétonnage des différents éléments ne pouvant être commencé sans l'autorisation écrite du Directeur d'Exécution de l'ouvrage. PROCESSUS D'EXÉCUTION PHASES D'EXÉCUTION. Nettoyage et préparation de la surface d'appui. Implantation. Mise en place et aplomb du treillis soudé avec des séparateurs homologués. Mise en place des listels dans le coffrage pour le biseautage des bords. Mise en place de passe-tuyaux pour le placement des poteaux. Montage du système de coffrage du muret. Réalisation des joints. Préparation du béton. Coulage et compactage du béton. Démontage du système de coffrage. Séchage du béton. CLAUSES DE FINALISATION. L'ensemble sera monolithique. CONSERVATION ET MAINTENANCE. On protégera l'ouvrage récemment exécuté de la pluie, du gel et des températures élevées. CRITÈRE POUR LE MÉMOIRE On mesurera la longueur réellement exécutée selon les spécifications du Projet, en déduisant la longueur des ouvertures des portes et des grilles. |
